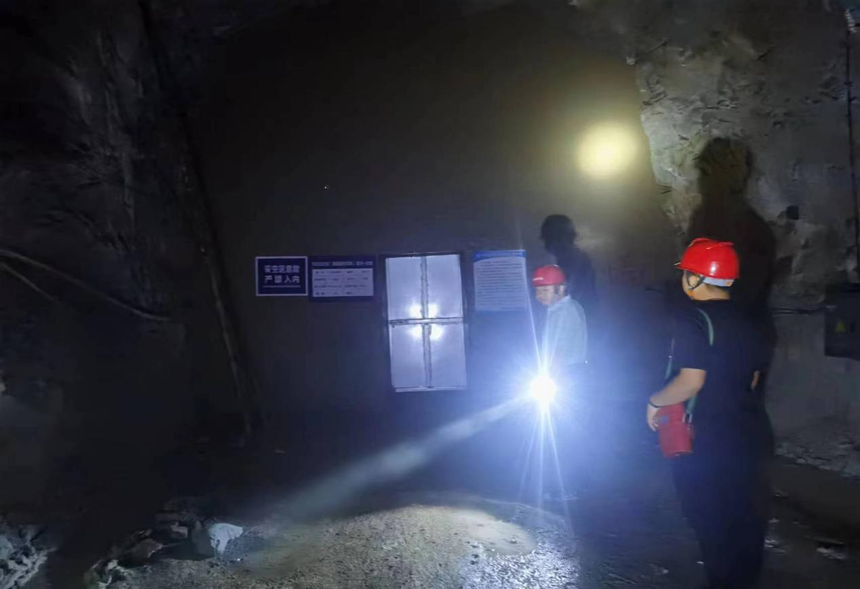

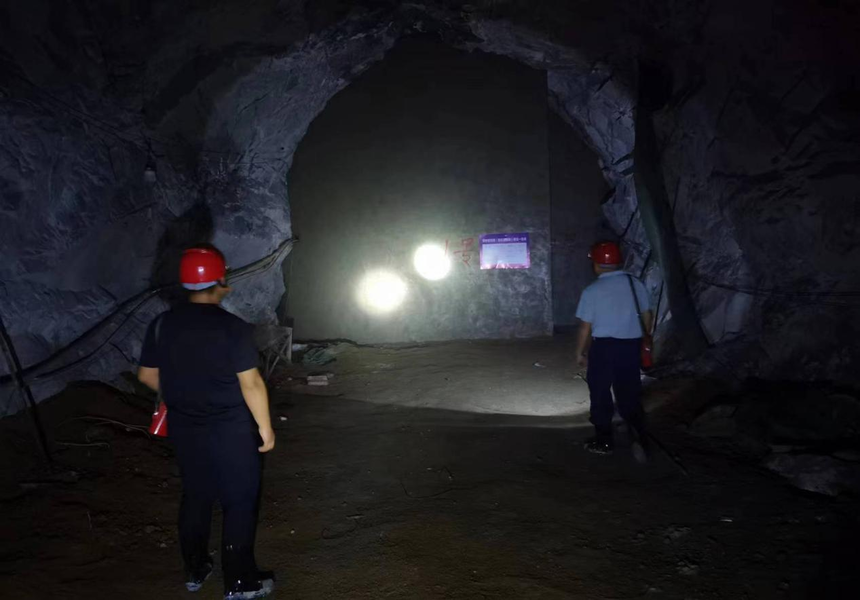

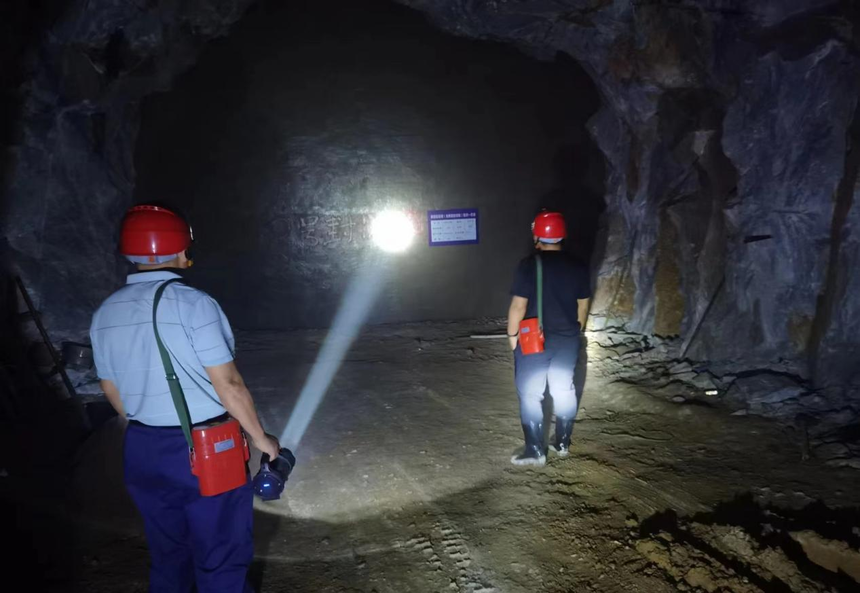

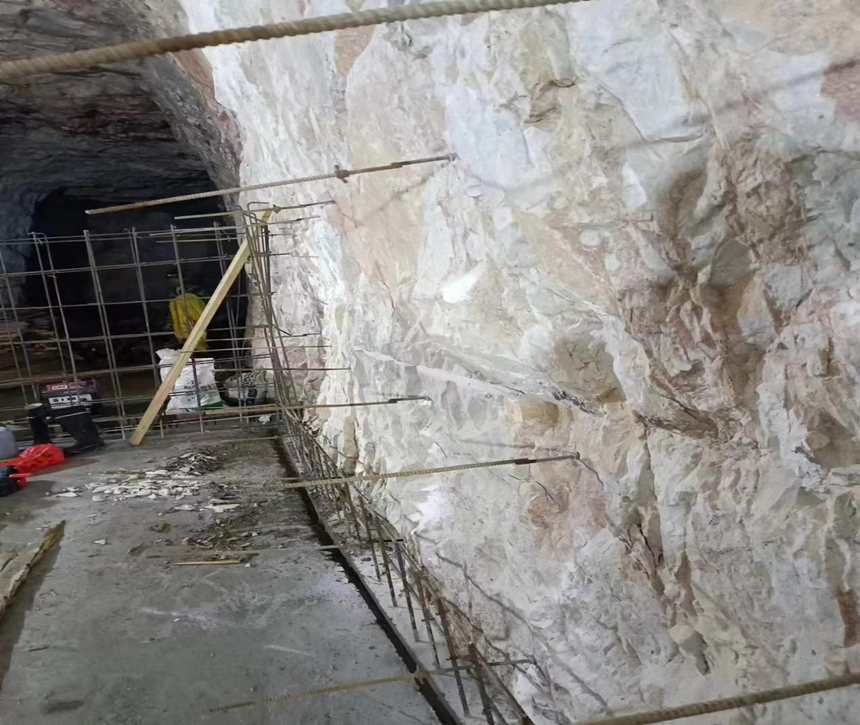

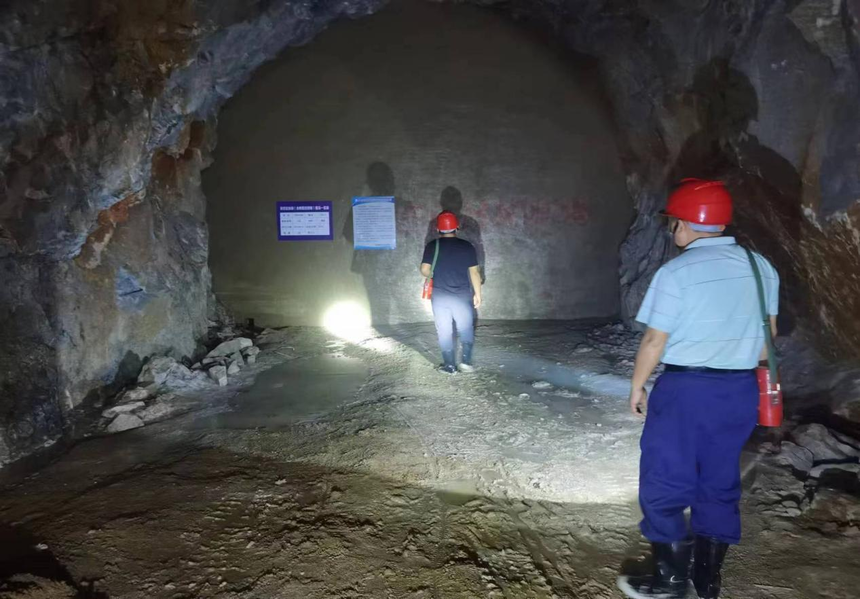

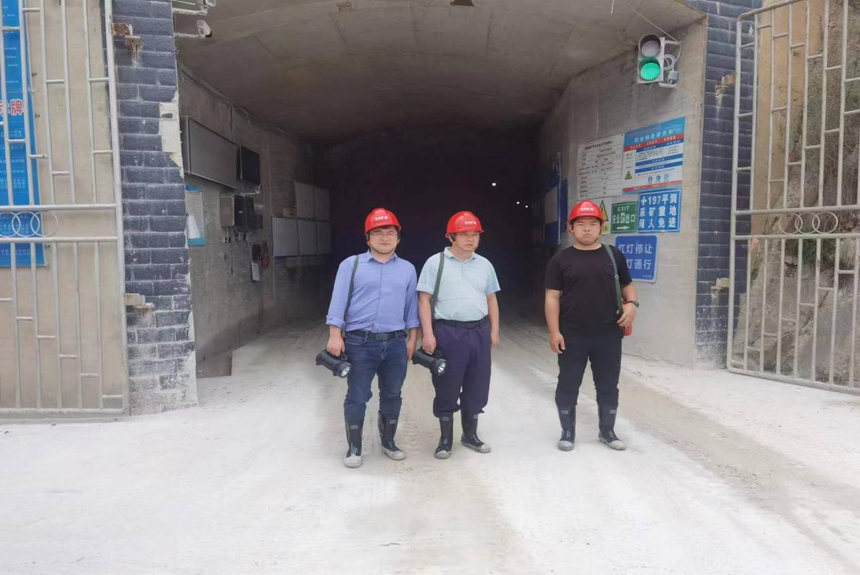

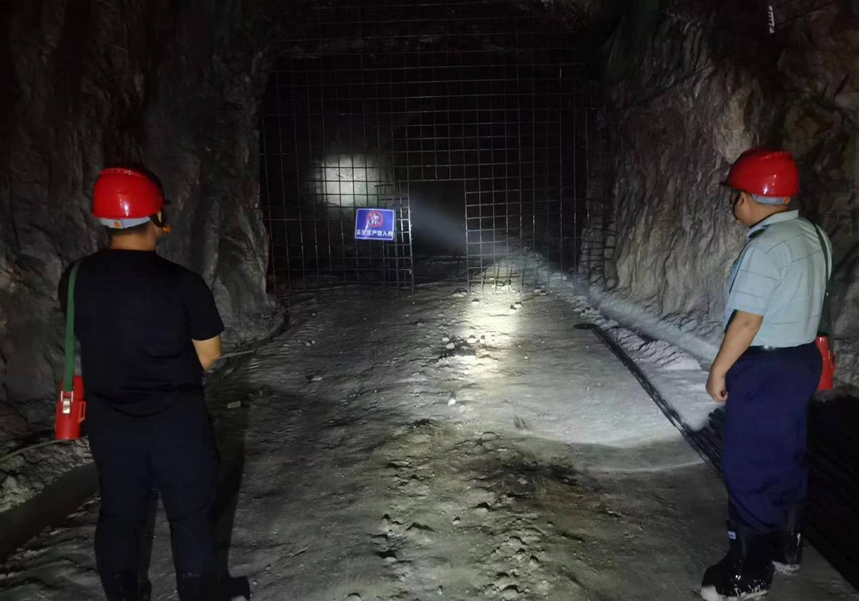

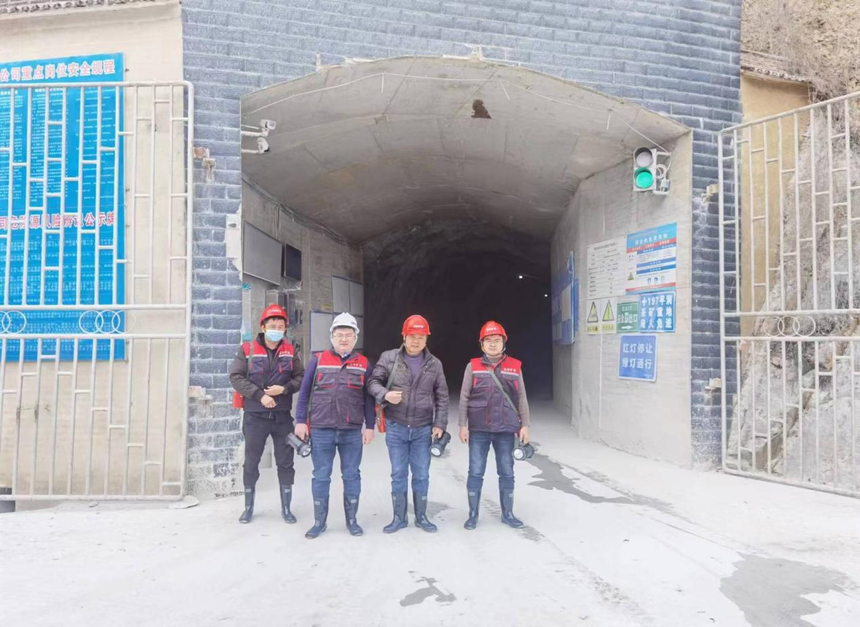

安徽省五丰矿业有限公司是由安徽省青阳县南方五矿有限责任公司于2021年4月23日注册变更更名而来,安徽省青阳县南方五矿有限责任公司由原安徽省青阳县南方五矿有限责任公司和原青阳县安源矿业有限公司实施资源整合而来。矿山整合后,于2014年先后完成了《采空区调查及初步治理方案设计》和《采空区调查及初步治理方案变更设计》的编制工作,并取得了原青阳县安全生产监督管理局的相关批复,随后矿山根据批复和设计要求开展了前期采空区治理工作。矿山完成采空区治理工作后,2015年2月2日,原池州市安全生产监督管理局以池安监一函〔2015〕14号文通过了矿山采空区治理工程的竣工验收。 后来,矿山拟将生产规模提升至60万t/a,于是又进行了一系列扩建筹备工作。2020年10月,该公司委托中钢集团马鞍山矿院工程勘察设计有限公司分别编制完成了《初步设计》和《安全设施设计》并通过审查,2020年11月5日,池州市应急管理局以池应急函〔2020〕41号文对审查通过的安全设施设计进行了批复,根据审查通过的设计要求:“由于一期服务年限短,为做好一、二期工程衔接,矿山应在一期基建启动后即对前期采空区进行清理、调查,并在一期工程投产前完成。对前期采空区进行清理、调查工程,企业另行编制方案和安全措施。” 2021年10月安徽省五丰矿业有限公司编制了《+205m中段采空区清理工程施工方案》,并通过了专家评审,根据专家组意见“清理结束以后,委托具有资质的单位及时对清理过后的采空区进行实测,完善恢复原采空区治理相关设施;对清理后的采空区进行稳定性分析并进行验收。”。老采空区清理结束后,安徽省五丰矿业有限公司委托中钢集团马鞍山矿山研究总院股份有限公司结合矿山技术资料,对清理完成后的采空区进行实测,并开展安徽省五丰矿业有限公司安徽省青阳县来龙山第六第七矿段方解石矿的采空区稳定性分析和治理方案设计工作,于2023年2月编制了《+205m中段老采空区治理方案设计》,并通过了专家评审。 随后,该公司于2023年2月15日启动采空区治理工程,委托安徽省华煤矿山建设有限公司进行施工,并委托浙江蟠龙工程管理有限公司进行了工程监理。 截止2023年4月中旬,安徽省五丰矿业有限公司安徽省青阳县来龙山第六第七矿段方解石矿+205m中段老采空区治理工程基本建设完成,安全设施、设备已基本安装到位,达到了安全设施竣工验收的基本条件。 |
